一、先纠正一个比价误区:三种报价买的不是同一件事
企业搜索“六西格玛咨询费用”,真正要解决的通常不是一个数字,而是三个连续判断:现在需要外部顾问做什么、报价是否覆盖完整任务、结果发生后由谁按什么证据验收。跳过前两项,直接讨论总价,容易把课程、项目辅导和长期驻场放在一张表里误比。
| 模式 | 主要购买对象 | 应写进方案的交付 | 不能只凭什么验收 |
|---|---|---|---|
| 培训内训 | 共同语言、工具训练与人才基础 | 分天课表、练习、答疑、考核、项目衔接 | 出勤人数或课程结束 |
| 项目制辅导 | 围绕真实课题完成阶段闭环 | 项目章程、基线、原因验证、措施与控制计划 | 顾问到场次数或汇报页数 |
| 驻厂/年度顾问 | 持续现场协同与多课题推进 | 顾问投入、课题组合、节奏、例会与升级机制 | 驻场天数本身 |

二、六本账补齐后,报价才具有可比性
采购拿到的外部服务费只是项目总投入的一部分。企业内部为配合项目投入的人员、生产和数据资源,同样是真实成本。建议在比较任何方案前,把下面六栏全部填上;没有发生的写“不适用”及理由,尚未确认的写“待确认”,不要用空白掩盖差异。
| 账本 | 需要核对的内容 | 责任证据 |
|---|---|---|
| ①外部服务费 | 诊断、授课、辅导、评审分别包含什么 | 分项报价与服务清单 |
| ②差旅与税费 | 交通、住宿、异地安排、发票口径由谁承担 | 合同费用边界 |
| ③内部人员工时 | 负责人、项目组、财务、IT与一线配合时间 | 项目资源计划 |
| ④生产与验证安排 | 试产、停机、样本、测量和验证所需资源 | 试验与生产协调记录 |
| ⑤数据与测量准备 | 数据提取、口径治理、量具或系统补充 | 数据清单与测量确认 |
| ⑥控制与后续维护 | 控制计划、复盘、人员变动后的接续 | 控制期安排与责任移交 |

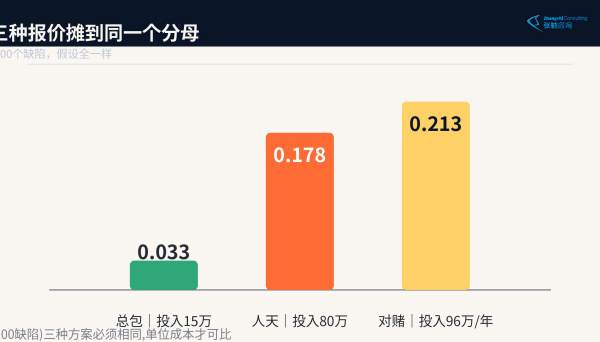

计算口径:项目总投入=外部服务费+差旅税费+内部人员投入+生产与验证投入+数据测量投入+控制维护投入。单位均为元,统计周期必须一致。它的决策含义是:防止用较低的外部报价吸引签约,却把必要工作转移到企业内部形成隐性追加。
三、一张空白比价表:让不同机构回答同一组问题
下表可直接复制给候选服务方。不要把空格只留给他们填价格;服务范围、双方责任、证据和未达标处理同样要填。若某项无法报价,至少应说明触发条件和确认方式。
| 比较项 | 方案A | 方案B | 方案C |
|---|---|---|---|
| 业务问题与项目边界 | 待填 | 待填 | 待填 |
| 诊断、课程、辅导、评审各多少次 | 待填 | 待填 | 待填 |
| 顾问角色与实际投入 | 待填 | 待填 | 待填 |
| 企业需要投入的人员与生产资源 | 待填 | 待填 | 待填 |
| 阶段输出与验收证据 | 待填 | 待填 | 待填 |
| 外部费用、差旅税费与追加条件 | 待填 | 待填 | 待填 |
| 变更、退出与未达标处理 | 待填 | 待填 | 待填 |
四、收益账必须分清:预期、年化、已实现不是一回事
报价阶段可以做收益情景测算,但测算不是结果。签约后还要约定基线、数据来源、统计周期、业务量变化、价格变化和外部因素如何处理。只有满足约定口径并经过确认的收益,才进入项目复盘。
收益投入比:收益投入比=经确认收益÷项目总投入,结果用倍数表示。它回答“每投入1元对应多少经确认收益”。
净ROI:净ROI=(经确认收益-项目总投入)÷项目总投入×100%,结果用百分比表示。它回答“扣除总投入后的净回报比例”。两个指标分母相同但含义不同,不能混写。
硬节约与软节约应分列。产能释放是否能转化为收益,还要核对订单、销售或库存变化;避免把理论产能直接当成现金收益。张驰咨询历史咨询项目平均投资回报约20倍,属于内部历史统计口径,不能直接套用到培训、采购比价或任一新项目。
五、合同验收分四层:不要把所有责任压成一个收益数字
| 层级 | 验收问题 | 可约定证据 |
|---|---|---|
| 服务交付 | 承诺的诊断、授课、辅导和评审是否完成 | 签到、报告、评审记录、问题闭环 |
| 人员能力 | 学员是否能解释方法并完成相应任务 | 练习、考核、项目答辩与反馈 |
| 过程结果 | 目标指标是否按同口径发生变化并稳定 | 基线、数据、控制计划与复核记录 |
| 财务结果 | 收益是否按约定口径实现并由谁确认 | 财务确认、周期与外部因素调整记录 |

四层验收能防止两种极端:只上完课就宣布项目成功,或在基线与资源都不明确时要求顾问对全部经营结果负责。双方应在项目开始前写清各层责任、时间点、证据和未达标处理。
六、签约前的十个问题:采购、财务和业务可以一起问
①这份报价解决的具体业务问题是什么?②哪些工作不包含?③实际投入的是哪些顾问角色?④企业需要安排哪些人和多少配合时间?⑤数据不可靠时先做什么、费用是否变化?⑥阶段验收看什么证据?⑦差旅税费如何计算?⑧项目范围变化怎样审批?⑨财务收益由谁按什么口径确认?⑩退出、延期与未达标如何处理?
如果十个问题都能得到书面回答,价格才回到它应在的位置:不是唯一的决策依据,而是与交付、风险和责任一起判断的一项。
七、张驰咨询当前费用口径与适配建议
张驰咨询内训与咨询根据人数、天数、辅导深度和项目范围评估,价格面谈。绿带内训参考5万—10万元、黑带内训参考10万—20万元;具体包含项以企业定制方案和合同为准。咨询项目需先明确业务问题、项目数量、顾问投入、数据条件与验收范围,不用旧文章中的行业区间代替当前方案。
张老师及顾问团队的项目方法强调两点:咨询师的最大价值不是替企业永远解决问题,而是留下会解决问题的队伍;硬节约与软节约必须分开算账。25年、服务2000多家企业的实践,应体现在诊断、项目辅导和验收细节里,而不是只用来支撑一个高价或低价标签。
如果你正在比较方案,可先准备四项信息:希望解决的业务问题、当前指标与统计周期、计划参与人员、期望的培训或项目范围。拨打400-889-8319,可据此讨论适合内训、项目辅导还是驻厂协同,再形成对应报价。是否合作及具体目标以双方诊断和合同为准。
常见问题
六西格玛咨询一般多少钱?
没有脱离项目范围的统一价格。张驰咨询当前口径是:内训与咨询根据人数、天数、辅导深度和项目范围评估,价格面谈。其中绿带内训参考5万—10万元、黑带内训参考10万—20万元;咨询项目需结合诊断、项目数量、顾问投入与验收范围单独评估。
驻厂、项目制和培训内训,哪种最便宜?
不能只按报价总额判断。培训内训主要交付课程与能力训练,项目制增加真实课题辅导与阶段验收,驻厂顾问侧重持续现场协同。三者的服务范围、企业投入和验收对象不同,应先补齐同一张总投入表,再讨论价格。
比较咨询报价时,最容易漏掉哪些费用?
常见漏项包括内部人员工时、停产或试产安排、测量与数据准备、差旅税费、后续控制与复盘。是否发生以及由谁承担,应写入报价或项目计划,不预设每家企业都有相同金额。
咨询项目的投资收益怎么计算?
先区分收益投入比与净ROI:收益投入比=经确认收益÷项目总投入;净ROI=(经确认收益-项目总投入)÷项目总投入。收益需注明基线、统计周期、实现或年化状态及确认方,硬节约与软节约分列,不能用预期收益冒充已实现收益。
六西格玛咨询合同怎样约定验收?
建议分四层写清:服务交付、人员能力、过程指标和财务结果。每层分别约定证据、责任人、时间点与未达标处理。财务目标还要约定基线、业务量、价格和外部因素的处理方式,避免只用“显著提升”等不可核验措辞。

预算有限,应该先培训还是先做咨询项目?
若主要目标是建立共同语言且企业已有项目负责人和数据条件,可先评估培训;若问题造成的损失明确、内部缺少独立带队经验,可评估小范围项目辅导;若多基地、多课题持续并行,再评估驻厂或年度顾问。最终取决于任务与资源,不由一种模式统一回答。
