六西格玛DMAIC五步法详解:每步输入工具输出和常见错误
2026-06-17 张驰咨询 次 约 5 分钟
DMAIC是六西格玛的核心方法论,5个字母代表5个阶段:Define定义→Measure测量→Analyze分析→Improve改善→Control控制。无论你是做绿带项目还是黑带项目,无论你在制造业还是服务业,DMAIC都是解决问题的标准框架。
但很多人学了DMAIC仍然做不好项目,原因不是方法论有问题,而是每一步的"输入→工具→输出"没有搞清楚。这篇文章基于张驰咨询25年2000+项目的经验,把DMAIC每一步的输入、核心工具、输出物和常见错误全部讲透。
本文目的:帮助正在学习或应用六西格玛DMAIC的工程师和管理者,理清每步该做什么、用什么工具、产出什么、避免什么错误。如需系统培训,致电400-889-8319。

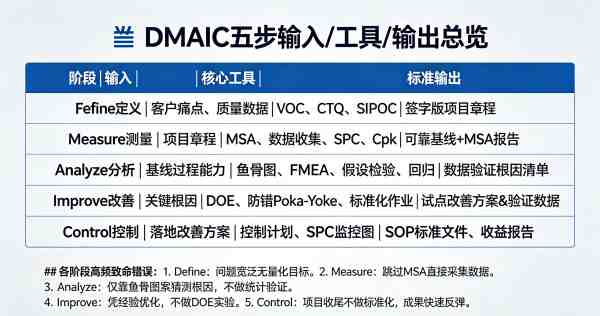

DMAIC全景图:5步的输入与输出
| 阶段 | 输入 | 核心工具 | 输出 |
| Define | 问题、客户需求 | VOC→CTQ→SIPOC | 项目章程 |
| Measure | 项目章程 | MSA→数据收集→SPC→Cpk | 基线数据、Cpk值 |
| Analyze | 基线数据 | 鱼骨图→FMEA→假设检验→回归 | 验证过的根因 |
| Improve | 根因清单 | DOE→防错→标准化 | 改善方案、验证数据 |
| Control | 改善方案 | 控制计划→SPC监控 | 标准化文件、控制图 |
第1步:Define 定义——明确问题和目标
Define阶段的目标是回答3个问题:问题是什么?目标是什么?范围多大?
输入:客户投诉、质量数据、管理层指示、六西格玛培训中学到的项目选型标准。
核心工具:
VOC(客户声音):收集客户的需求和抱怨。方法:客户访谈、投诉记录分析、问卷调查。输出:客户需求清单。
CTQ(关键质量特性):从VOC中提炼出可量化的质量指标。例如:VOC说"交货太慢"→CTQ是"交付周期天数"。
SIPOC:供应商→输入→过程→输出→客户。画出过程的高层流程图,明确边界。
输出:项目章程(Project Charter),包含:问题陈述、目标陈述(SMART原则)、范围界定、团队成员、时间表、预期收益。
常见错误:
错误1:问题定义太宽。"提升质量"不是问题陈述,"A产品不良率从3.2%降到0.5%"才是。问题越具体,项目越容易成功。
错误2:没有量化目标。"改善交付"不是目标,"交付周期从15天降到7天"才是。没有量化目标就无法判断项目是否成功。
第2步:Measure 测量——量化当前表现
Measure阶段的目标是建立基线:当前过程表现如何?过程能力够不够?测量系统可靠吗?
输入:项目章程(Define阶段的输出)。
核心工具:
MSA测量系统分析:验证测量系统是否可靠。关键指标:Gage R&R<30%为可接受,<10%为优秀。如果Gage R&R>30%,必须先改进测量系统,否则后续分析结论不可信。
数据收集计划:明确收集什么数据、怎么收集、收集多少、谁负责。建议至少收集30个数据点。
SPC统计过程控制:用控制图判断过程是否稳定。只有稳定的过程才能计算Cpk。
过程能力分析:计算Cpk值。Cpk<1.0=过程能力严重不足;1.0-1.33=勉强;1.33-1.67=良好;>1.67=优秀。
输出:基线数据(当前不良率/Cpk/交付周期等)、MSA报告、Cpk值、数据收集记录。
常见错误:
错误1:跳过MSA直接收集数据。这是最严重的错误。如果测量系统不可靠,所有分析结论都是垃圾。张驰咨询的数据:约30%的项目在Measure阶段发现测量系统有问题,需要先改进测量系统。
错误2:数据量不够。少于30个数据点,统计推断不可靠。建议至少30个,理想100个以上。
案例:某汽车零部件企业Measure阶段——问题:焊接不良率3.2%。MSA结果:Gage R&R=38%(不可靠⚠️)。处理:先花2周改进测量系统(培训检验员+更换量具)。改进后:Gage R&R=12%(可接受✅)。基线数据:Cpk=0.89(过程能力不足)。目标:Cpk提升到1.67。结果:4个月后Cpk从0.89提升到1.72,不良率从3.2%降到0.3%。更多案例
第3步:Analyze 分析——找到根本原因
Analyze阶段的目标是找到影响输出的根本原因。注意:是"验证过的根因",不是"猜的根因"。
输入:基线数据、Cpk值(Measure阶段的输出)。
核心工具:
鱼骨图(因果图):列出所有可能的原因。按人、机、料、法、环、测6个维度分类。输出:可能原因清单(注意:这只是"可能",不是"确认")。
FMEA失效模式分析:评估每个失效模式的风险优先数(RPN),聚焦高风险项。
假设检验:用统计方法验证原因是否真的影响输出。常用:t检验、方差分析、卡方检验。
回归分析:量化输入和输出的关系。输出:回归方程和R²值。
输出:验证过的根因清单(Vital Few)、每个根因对输出的贡献度、FMEA更新。
常见错误:
错误1:用鱼骨图猜原因但不验证。鱼骨图列出的原因只是假设,必须用数据验证。张驰咨询的数据:鱼骨图列出的原因中,只有30-40%是真正的根因。如果不验证,可能改错地方。
错误2:分析太多因素。帕累托原则:80%的问题由20%的原因造成。聚焦关键少数(Vital Few),不要试图解决所有原因。
第4步:Improve 改善——实施解决方案
Improve阶段的目标是制定并实施改善方案,验证改善效果。
输入:验证过的根因清单(Analyze阶段的输出)。

核心工具:
DOE实验设计:系统性地测试多个因素的组合效果。DOE是黑带的核心工具,能找到最优参数组合。张驰咨询的数据:用DOE的改善方案成功率85%,凭经验的只有40%。
防错设计(Poka-Yoke):从设计上消除出错的可能性。比"培训员工不要犯错"更可靠。
标准化作业:将改善后的操作步骤标准化,写入SOP。
输出:改善方案、实施计划、试点验证数据、改善前后对比(Cpk提升、不良率下降等)。
常见错误:
错误1:凭经验改,不做DOE。经验改的成功率40%,DOE改的成功率85%。DOE能找到最优参数组合,经验只能找到"差不多"的方案。
错误2:不做试点直接全面推广。先小范围试点验证,确认有效后再推广。避免"改了反而更差"的风险。
第5步:Control 控制——固化改善成果
Control阶段的目标是固化改善成果,防止回退。张驰咨询的数据:没有Control的项目,6个月内50%会回退;有Control的,回退率仅8%。
输入:改善方案、验证数据(Improve阶段的输出)。
核心工具:
控制计划:明确每个CTQ的控制方法、控制限、响应计划、责任人。
SPC监控图:关键质量特性上控制图,发现异常立即响应。每月审图1次。
标准化文件:将改善后的流程写入SOP、作业指导书、检验标准。旧文件作废。
输出:控制计划、SPC控制图、标准化文件(SOP/作业指导书)、项目收益核算报告(财务部门签字)、3个月回访评审计划。
常见错误:
错误1:项目做完就结束,不做Control。这是最常见的错误。3个月后过程回退到改善前水平,等于白做。
错误2:控制图上了就不管。控制图需要每月审图,发现超出控制限的点必须在24小时内响应。否则控制图形同虚设。
DMAIC vs DMADV:什么时候用哪个?
| 对比项 | DMAIC | DMADV |
| 适用场景 | 改善现有过程 | 设计新过程/新产品 |
| D | Define 定义问题 | Define 定义需求 |
| M | Measure 测量现状 | Measure 测量需求 |
| A | Analyze 分析根因 | Analyze 分析方案 |
| I/D | Improve 实施改善 | Design 设计方案 |
| C/V | Control 固化成果 | Verify 验证设计 |
| 项目周期 | 3-6个月 | 6-12个月 |
| 相关页面 | 六西格玛培训 | DFSS六西格玛设计 |
简单判断:如果过程已经存在但表现不好,用DMAIC;如果过程还不存在需要从零设计,用DMADV(也叫DFSS)。
DMAIC项目时间表参考
| 阶段 | 绿带项目 | 黑带项目 | 关键里程碑 |
| Define | 2周 | 2周 | 项目章程签字 |
| Measure | 3周 | 4周 | MSA通过+Cpk基线 |
| Analyze | 3周 | 4周 | 根因验证完成 |
| Improve | 3周 | 6周 | 改善方案验证通过 |
| Control | 2周 | 3周 | 标准化文件发布 |
| 合计 | 13周(3个月) | 19周(5个月) |
张驰咨询的数据:有项目辅导的DMAIC项目平均4.2个月完成,无辅导的平均7.8个月。了解项目辅导服务
常见问题
Q:六西格玛DMAIC是什么?
A:DMAIC是六西格玛的核心方法论,5个阶段:Define定义→Measure测量→Analyze分析→Improve改善→Control控制。用于改善现有过程,减少缺陷和变异。每个阶段都有明确的输入、工具和输出。
Q:DMAIC每步用什么工具?
A:Define用SIPOC/VOC/CTQ;Measure用MSA/SPC/Cpk;Analyze用鱼骨图/FMEA/假设检验;Improve用DOE/防错;Control用控制计划/SPC监控。详细说明见上文每步的"核心工具"部分。
Q:DMAIC和DMADV有什么区别?
A:DMAIC用于改善现有过程,DMADV用于设计新过程。DMAIC=Define-Measure-Analyze-Improve-Control,DMADV=Define-Measure-Analyze-Design-Verify。如果过程已存在用DMAIC,不存在用DMADV(也叫DFSS)。
Q:DMAIC项目一般多长时间?
A:绿带项目3-4个月,黑带项目4-6个月。张驰咨询的数据:有辅导的项目平均4.2个月完成,无辅导的平均7.8个月。了解含项目辅导的培训课程
Q:DMAIC最常见的错误是什么?
A:3个最常见错误:1.跳过Measure直接Analyze(没有基线数据);2.用鱼骨图猜原因但不验证;3.做完Improve不做Control(改善回退)。这3个错误占DMAIC项目失败的70%。
